Mittelverwendungskontrolle Ausrüstung

ESTW-Erneuerung 2.0, Phase 1

Erneuerung von Stellwerken aufgrund des Anlagenalters, wegen technologischer Inkompatibilität für Kontextvorhaben. Das Vorhaben enthält die Pilotierung und das Rollout für das „Digitale Stellwerk“.

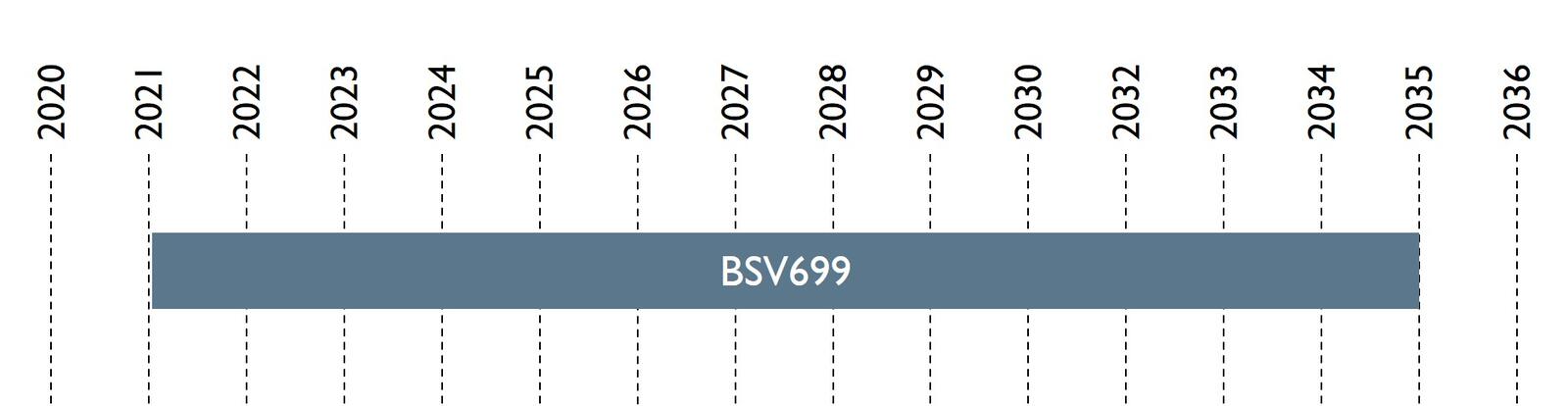

Termine (Stand Oktober 2025)

  • Inbetriebnahme von 14 Stellwerken im Berichtszeitraum Oktober 2024 bis September 2025
  • insgesamt sind damit 22 von 104 Stellwerken in Betrieb
  • Die Vergabeentscheidung bei der Ausschreibung des Digitalen Stellwerks wird für 2026 erwartet.

Das Vorhaben umfasst die Erneuerung von 332 Stellwerken. Davon wurden bislang 104 Stellwerke als Projekte zumindest in die Planung aufgenommen.

Maßgebliche Kontextprojekte sind die BFZ-Migration und das ETCS-Rollout.

Vorhaben/ProjektTerminfortschritt
Umfasste Stellwerke21 %
Gesamtvorhaben7 %

Fazit - Termine

Der Fortschritt bei den ESTW-Projekten verläuft bei den zeitnahen Projekten plangemäß.

Aufgrund von Optimierungen des Rahmenplans werden im Berichtszeitraum 2026 Terminverschiebungen erwartet, die mit den Ressourcen der Systemlieferanten abgestimmt sind.

Nach Entscheidungen des Bundesverwaltungsgerichts zu Beschwerden des Verkehrsarbeitsinspektorats gegen eisenbahnrechtliche Genehmigungen bestehen keine Hindernisse für die Umsetzung der Bauvorhaben.


Kosten

Kostenänderungen - PLAN/PLAN

Rahmenplan 2024-20291.756,0 Mio. EUR
Rahmenplan 2025-20301.769,8 Mio. EUR
∑ IST-Wert bis 2024331,5 Mio. EUR

Die Anpassungen der PLAN-Kosten setzen sich aus einer Reduktion der Basiskosten und einer Erhöhung der Vorausvalorisierung durch die Verlängerung des Umsetzungszeitraums zusammen.

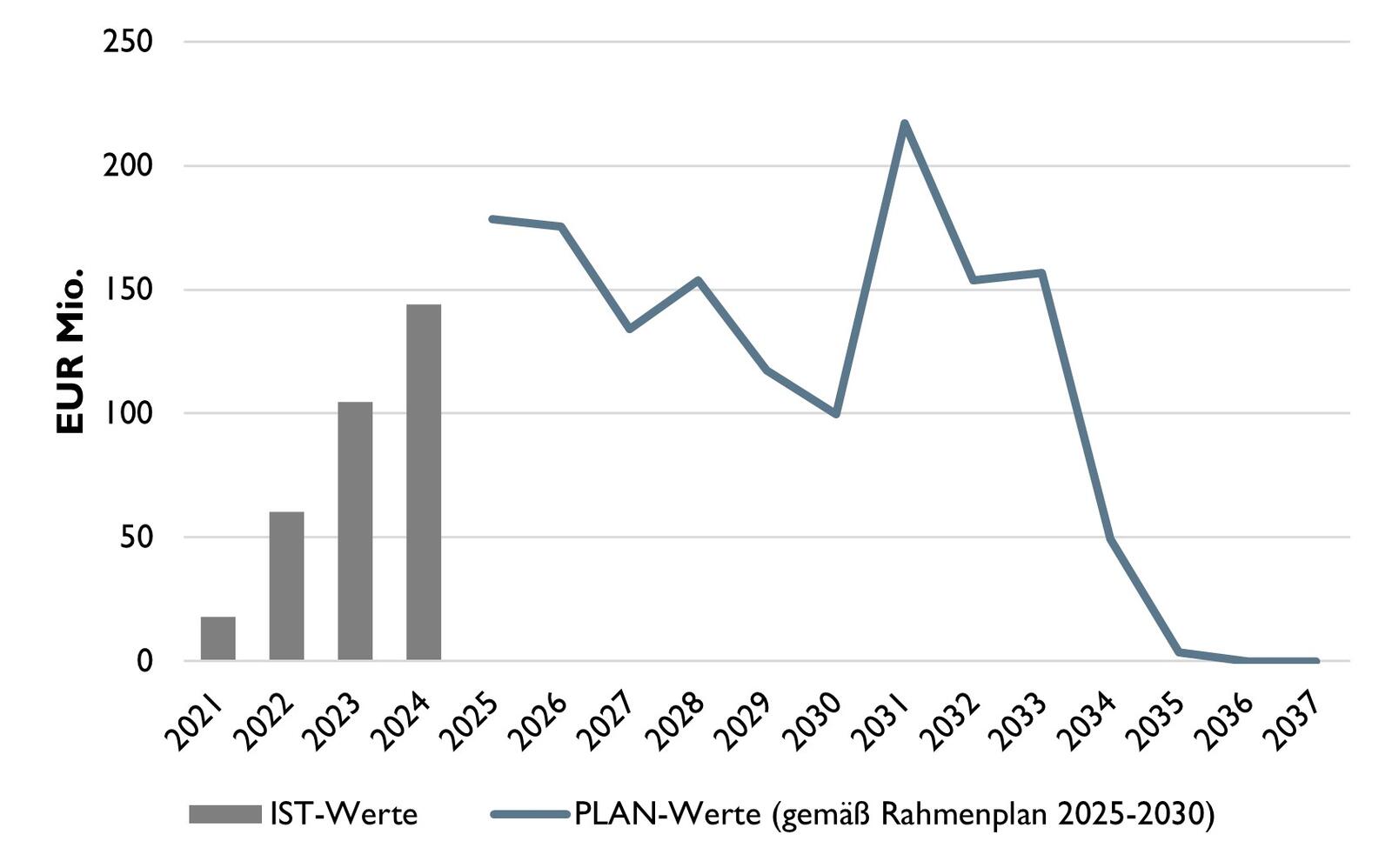

Kostenänderungen - PLAN/IST

PLAN-Wert 2024148,6 Mio. EUR
IST-Wert 2024144,0 Mio. EUR

Die Abweichungen zwischen PLAN- und IST-Kosten beruhen auf Terminverschiebungen bei der Anlagenerrichtung.

Fazit - Kosten

Die Zusammensetzung der Kosten, deren Ermittlung und Fortschreibung sind für Projekte in fortgeschrittenem Stadium auf Basis der geprüften Unterlagen ausreichend dargelegt. Für Projekte in einer frühen Konzeptionsphase liegen noch keine belastbaren Kostenermittlungen vor.


Zusätzliche Informationen

Im Berichtszeitraum wurden neue Planungsregelwerke zur Zugbeeinflussung in Kraft gesetzt. Dadurch kann auch auf Strecken, die nicht innerhalb von fünf Jahren ab Inbetriebnahme eines ESTW auf ETCS umgerüstet werden, ein vergleichbares Sicherheitsniveau bei der Fahrt auf haltzeigende Signale erzielt werden.
