Mittelverwendungskontrolle Ausbau Marchegger Ast

Wien Stadlau – Staatsgrenze n. Marchegg; Gänserndorf – Marchegg;

Elektrifizierung und zweigleisiger Ausbau der Strecke Wien Stadlau – Marchegg (Strecke 117) sowie Elektrifizierung und Unter- und Oberbausanierung der Strecke Gänserndorf – Marchegg (Strecke 115).

Termine (Stand Dezember 2025)

  • Die Wendeanlage in Wien Aspern Nord ist plangemäß seit Juli 2024 in Betrieb

  • Die Einreichung für die Betriebsbewilligung für das fertiggestellte Gesamtvorhaben soll im ersten Quartal 2026 erfolgen. Derzeit wird der Betrieb nach § 40 Leitungserklärung abgewickelt

  • Seit 11.10.2025 planmäßiger durchgehender elektrischer Betrieb zwischen Wien und Bratislava

  • Noch offene Leistungen sind die Errichtung der Weichenverbindung am Bahnhof Schönfeld-Lassee sowie die Umsetzung des zweiten Brückentragwerks über die March

Der Wiener Abschnitt wurde im Dezember 2018, der selektiv zweigleisige Ausbau im Dezember 2022 und der Vollausbau der Strecke Wien Stadlau – Staatsgrenze nächst Marchegg im Dezember 2023 eröffnet. Die Arbeiten an der Strecke Gänserndorf – Marchegg fanden in den Jahren 2020 und 2023 statt. Seit die Sanierungs- und Elektrifizierungsarbeiten auch auf slowakischer Seite abgeschlossen sind, kann ein durchgehender elektrischer Betrieb zwischen beiden Hauptstädten erfolgen.

Vorhaben/ProjektProjektfortschritt
Strecke 117100 %
Strecke 115100 %

Fazit - Termine

Das Gesamtvorhaben „Ausbau Marchegger Ast“ ist weitgehend abgeschlossen. Der durchgehende elektrische Betrieb zwischen Wien und Bratislava findet seit 11.10.2025 statt. Die Errichtung der Weichenverbindung am Ostkopf im Bahnhof Schönfeld-Lassee sowie das zweite Tragwerk der Marchbrücke werden zu einem späteren Zeitpunkt realisiert.


Kosten

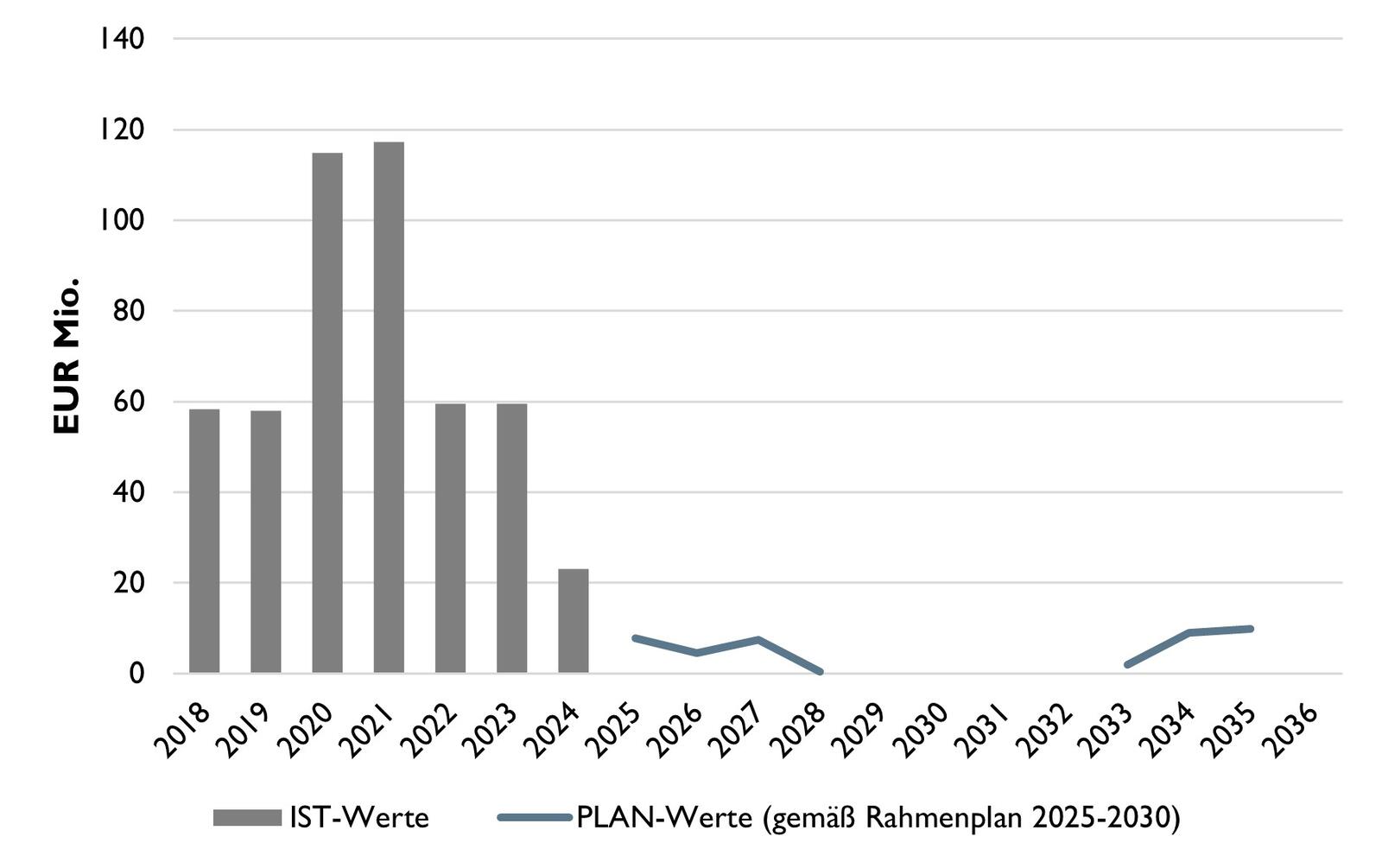

Kostenänderungen - PLAN/PLAN

Rahmenplan 2024-2029652,1 Mio. EUR
Rahmenplan 2025-2030621,4 Mio. EUR
∑ IST-Wert bis 2024571,0 Mio. EUR

Die Kostenänderungen ergeben sich einerseits aus niedriger als angenommen ausgefallenen Abrechnungssummen bei Unter- und Oberbau sowie Oberleitungsmontage. Außerdem konnten Synergieeffekte genutzt sowie nicht schlagend gewordene Risikoansätze aufgelöst werden.

Kostenänderungen - PLAN/IST (2024)

PLAN-Wert 202426,3 Mio. EUR
IST-Wert 202423,1 Mio. EUR
  • Unterschreitung des Planwerts durch Verzögerungen bei Abrechnungsprozessen

  • zeitliche Bauphasenverschiebungen

  • längere Dauer der Änderungseinreichungen

  • Herauslösen der Maßnahmen für die 110 kV-Bahnstromleitung (Überführung in Sonstigen Investitionsplan der ÖBB-Infrastruktur AG)

  • Nutzung von Synergieeffekten

  • Auflösung von Risikoansätzen

  • Steigerung der sparsameren, gleisgebundenen Anlieferung von Oberbaukomponenten

Fazit - Kosten

Die SCHIG mbH hält den vorliegenden Unterlagen bzw. des im Zuge der Mittelverwendungskontrolle erlangten Projektkenntnisstands zufolge fest, dass die Gesamtkostenentwicklung des Projekts „Ausbau Marchegger Ast“ plausibel ist.


Zusätzliche Informationen

Ergänzend ist zu erwähnen, dass die von der ÖBB-Infrastruktur AG vorgesehene Quotenverteilung den noch offenen Maßnahmen (Weichenverbindung Bahnhof Schönfeld-Lassee und zweites Brückentragwerk über die March) entspricht.


Download PDF (nicht barrierefrei)

Dateityp: PDF-DokumentPDF Dateigröße: 174 KB

Urheberrechtshinweis zur Verwendung von Dokumenten bzw. Inhalten der SCHIG mbH unter https://www.schig.com/impressum.

Stand: März 2026
